Phương Pháp Xử Lý Mạch Ngừng Thi Công: Nguyên Nhân Gây Thấm Và Kinh Nghiệm Thi Công Thực Tế

Vì sao nhiều công trình mới vẫn bị thấm ngay tại mạch ngừng thi công? Bài viết chia sẻ kinh nghiệm thực tế về nguyên nhân gây thấm, những sai lầm thường gặp và quy trình xử lý đúng kỹ thuật để hạn chế rò rỉ nước, tăng tuổi thọ công trình và giảm chi phí sửa chữa về sau.

Mạch ngừng thi công là một trong những vị trí có nguy cơ thấm nước cao nhất trong kết cấu bê tông. Thực tế cho thấy rất nhiều công trình bị thấm tại tầng hầm, bể nước, hố thang máy, hồ bơi hay sàn mái không phải vì vật liệu chống thấm kém, mà do mạch ngừng không được xử lý đúng ngay từ đầu.

Nếu được thiết kế và thi công đúng kỹ thuật, mạch ngừng sẽ không còn là điểm yếu của công trình. Ngược lại, chỉ một sai sót nhỏ trong quá trình đổ bê tông cũng có thể khiến nước thấm theo khe nối trong nhiều năm sau đó.

Đây là bài viết chuyên sâu thuộc cụm nội dung của bài chính Các Giải Pháp Chống Thấm Chủ Động Ngay Từ Khi Thi Công. Nội dung tập trung phân tích nguyên nhân gây thấm tại mạch ngừng, kinh nghiệm xử lý thực tế và những lưu ý quan trọng khi thi công. Nếu muốn tìm hiểu đầy đủ các giải pháp chống thấm chủ động ngay từ giai đoạn xây dựng, bạn nên tham khảo bài tổng hợp.

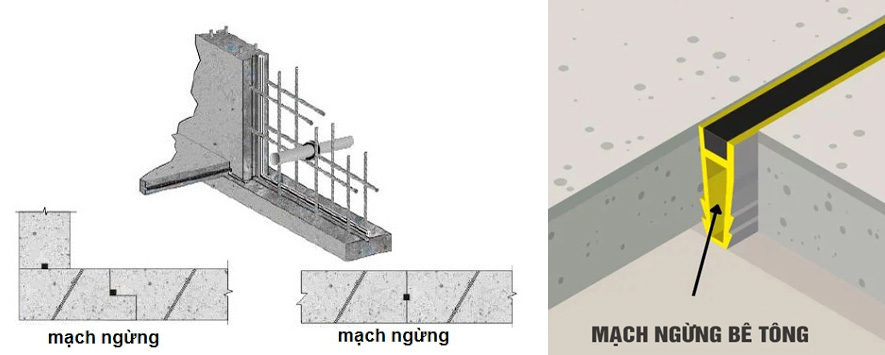

Mạch Ngừng Thi Công Là Gì?

Mạch ngừng thi công là vị trí tiếp giáp giữa hai đợt đổ bê tông khác nhau do quá trình thi công phải tạm dừng.

Ví dụ:

  • Đổ cột trước rồi mới đổ dầm.
  • Đổ sàn tầng 1 rồi hôm sau tiếp tục phần còn lại.
  • Đổ thành bể rồi mới thi công đáy.
  • Thi công từng phân đoạn của tầng hầm.

Về bản chất, đây là nơi bê tông cũ đã bắt đầu đông cứng trước khi bê tông mới được đổ vào. Vì vậy khả năng liên kết sẽ không còn nguyên khối như khi đổ liên tục.

Chính điều này khiến mạch ngừng trở thành "đường yếu" nếu không được xử lý đúng kỹ thuật.

Vì Sao Mạch Ngừng Thi Công Dễ Bị Thấm?

Qua nhiều công trình thực tế, NHADANA nhận thấy phần lớn hiện tượng thấm nước đều xuất phát từ một số nguyên nhân dưới đây.

1. Bê tông cũ và mới không liên kết hoàn toàn

Sau khi bê tông cũ đông kết, bề mặt sẽ hình thành lớp hồ xi măng cứng.

Nếu không xử lý sạch lớp này trước khi đổ bê tông mới thì hai lớp bê tông gần như chỉ "đặt cạnh nhau" thay vì liên kết thành một khối.

Đây là nguyên nhân phổ biến nhất khiến nước len theo khe nối.

2. Bề mặt không được vệ sinh

Trong quá trình thi công thường xuất hiện:

  • Bụi xi măng
  • Cát
  • Đất
  • Dầu mỡ
  • Rác xây dựng

Những tạp chất này làm giảm khả năng bám dính giữa hai lớp bê tông.

3. Bê tông không được đầm kỹ

Nếu khu vực mạch ngừng xuất hiện:

  • Rỗ bê tông
  • Tổ ong
  • Khoảng rỗng

thì nước sẽ rất dễ xâm nhập theo các khe này.

4. Co ngót bê tông

Sau khi bê tông đóng rắn sẽ xảy ra hiện tượng co ngót tự nhiên.

Nếu không có giải pháp phù hợp thì tại vị trí tiếp giáp sẽ xuất hiện các khe nứt rất nhỏ.

Ban đầu mắt thường khó nhìn thấy nhưng sau nhiều năm sử dụng sẽ trở thành đường dẫn nước.

5. Áp lực nước lớn

Các vị trí như:

  • tầng hầm
  • hồ chứa nước
  • bể xử lý nước
  • hố PIT thang máy

chịu áp lực nước liên tục.

Nếu mạch ngừng không được xử lý đúng thì gần như chắc chắn sẽ xảy ra hiện tượng thấm sau một thời gian.

Những Vị Trí Thường Có Mạch Ngừng Thi Công

Trong xây dựng dân dụng và công nghiệp, mạch ngừng thường xuất hiện tại:

  • Chân cột.
  • Dầm.
  • Sàn bê tông.
  • Vách tầng hầm.
  • Hố thang máy.
  • Hồ bơi.
  • Bể nước sinh hoạt.
  • Bể xử lý nước thải.
  • Đập chắn nước.
  • Móng công trình.

Các vị trí chịu áp lực nước càng lớn thì yêu cầu xử lý càng nghiêm ngặt.

Khi Nào Nên Thiết Kế Mạch Ngừng?

Không phải lúc nào cũng có thể đổ bê tông liên tục.

Trong thực tế, việc chia thành nhiều đợt thi công giúp:

  • đảm bảo tiến độ;
  • thuận tiện bố trí nhân công;
  • phù hợp năng lực máy móc;
  • kiểm soát chất lượng tốt hơn.

Tuy nhiên, vị trí đặt mạch ngừng phải được tính toán ngay từ hồ sơ thiết kế.

Không nên tự ý dừng đổ bê tông ở những khu vực chịu lực lớn hoặc thường xuyên tiếp xúc với nước.

Quy Trình Xử Lý Mạch Ngừng Thi Công Đúng Kỹ Thuật

Dưới đây là quy trình mà nhiều đơn vị thi công chuyên nghiệp đang áp dụng.

Bước 1. Xác định đúng vị trí mạch ngừng

Ngay từ giai đoạn chuẩn bị cần xác định:

  • vị trí dừng đổ;
  • chiều dài;
  • cao độ;
  • điều kiện chịu nước.

Việc tính toán trước sẽ giúp lựa chọn giải pháp phù hợp.

Bước 2. Làm sạch bề mặt bê tông cũ

Đây là bước cực kỳ quan trọng.

Thông thường sẽ thực hiện:

  • đục bỏ lớp hồ xi măng yếu;
  • vệ sinh sạch bụi;
  • loại bỏ dầu mỡ;
  • làm nhám bề mặt.

Một bề mặt sạch giúp bê tông mới bám chắc hơn rất nhiều.

Bước 3. Làm ẩm trước khi đổ bê tông

Nếu bề mặt quá khô, bê tông cũ sẽ hút nước từ bê tông mới.

Điều này làm giảm khả năng thủy hóa xi măng và ảnh hưởng trực tiếp đến cường độ liên kết.

Vì vậy cần làm ẩm nhưng không để đọng nước.

Bước 4. Đổ bê tông đúng kỹ thuật

Trong quá trình thi công cần:

  • đổ liên tục;
  • đầm dùi đúng quy trình;
  • tránh phân tầng;
  • tránh rỗ bê tông.

Đây là bước quyết định chất lượng của toàn bộ mạch ngừng.

Bước 5. Bảo dưỡng đầy đủ

Sau khi hoàn thành cần bảo dưỡng đúng thời gian để hạn chế co ngót và nứt bề mặt.

Nhiều công trình bỏ qua bước này khiến nước bắt đầu thấm chỉ sau vài mùa mưa.

Những Sai Lầm Thường Gặp Khi Thi Công Mạch Ngừng

Trong quá trình sửa chữa chống thấm, NHADANA gặp rất nhiều công trình mắc các lỗi sau.

1. Dừng đổ bê tông tùy tiện

Không ít đội thi công dừng theo tiến độ mà không theo thiết kế.

Điều này khiến mạch ngừng rơi đúng vị trí chịu nước hoặc chịu lực lớn.

2. Không xử lý bề mặt trước khi đổ tiếp

Chỉ cần bỏ qua bước làm sạch là nguy cơ thấm đã tăng lên đáng kể.

3. Đầm bê tông không đều

Khu vực sát mạch ngừng thường khó thao tác hơn.

Nếu đầm không kỹ sẽ xuất hiện các lỗ rỗng rất khó phát hiện.

4. Không bảo dưỡng

Bê tông mất nước quá nhanh sẽ co ngót mạnh.

Các khe nứt nhỏ hình thành chính là đường nước thấm vào công trình.

5. Chỉ xử lý khi đã bị thấm

Nhiều chủ đầu tư chỉ quan tâm chống thấm sau khi công trình đã hoàn thiện.

Khi đó chi phí xử lý thường cao hơn rất nhiều so với việc phòng ngừa ngay từ đầu. Đây cũng là một trong những cách giảm chi phí chống thấm hiệu quả mà các kỹ sư luôn khuyến nghị.

Giải Pháp Hỗ Trợ Chống Thấm Cho Mạch Ngừng

Ngoài việc thi công đúng kỹ thuật, nhiều công trình còn sử dụng thêm các giải pháp hỗ trợ nhằm tăng khả năng chống thấm.

Một trong những giải pháp phổ biến là Waterstop (băng cản nước). Vật liệu này được đặt ngay tại vị trí mạch ngừng để tạo hàng rào ngăn nước xuyên qua khe nối. Việc lựa chọn chủng loại, kích thước và cách lắp đặt cần tuân thủ đúng yêu cầu thiết kế nhằm đạt hiệu quả tối ưu.

Bên cạnh đó, thanh trương nở cũng được sử dụng ở một số hạng mục đặc biệt. Khi tiếp xúc với nước, vật liệu sẽ trương nở để hỗ trợ bịt kín các khe hở nhỏ tại mạch ngừng. Tuy nhiên, giải pháp nào phù hợp còn phụ thuộc vào đặc điểm từng công trình và điều kiện thi công thực tế.

Trong phạm vi bài viết này, chúng tôi chỉ giới thiệu tổng quan hai giải pháp trên để bạn có cái nhìn đầy đủ hơn. Nguyên lý hoạt động, ưu điểm và lưu ý thi công của từng vật liệu đã được phân tích chi tiết trong các bài chuyên sâu riêng.


NHADANA tự hào với hơn 20 năm kinh nghiệm chống thấm trên toàn Đà Nẵng

Có Nên Xử Lý Mạch Ngừng Sau Khi Công Trình Đã Hoàn Thành?

Câu trả lời là , nhưng sẽ khó khăn và tốn kém hơn nhiều.

Thông thường phải thực hiện:

  • khảo sát vị trí thấm;
  • khoan bơm keo;
  • trám vá;
  • xử lý toàn bộ khe nối;
  • kiểm tra áp lực nước.

Hiệu quả vẫn có thể đạt được nhưng chi phí thường cao hơn nhiều so với việc xử lý ngay từ khi thi công.

Đó cũng là lý do các kỹ sư luôn khuyến khích đầu tư đúng ngay từ đầu, bởi chống thấm mang lại lợi ích gì không chỉ là ngăn nước mà còn giúp kéo dài tuổi thọ kết cấu, hạn chế chi phí sửa chữa và bảo vệ giá trị công trình trong nhiều năm.

Kinh Nghiệm Thực Tế Từ NHADANA

Sau hơn 20 năm kinh nghiệm thi công chống thấm, NHADANA nhận thấy rằng đa số sự cố tại mạch ngừng đều có thể phòng tránh nếu kiểm soát tốt ngay trong giai đoạn thi công kết cấu.

Đối với các công trình mới, cần phối hợp chặt chẽ giữa đội thi công bê tông và đội phụ trách chống thấm để xử lý mạch ngừng đúng quy trình. Với các công trình đã xuất hiện thấm dột, việc khảo sát chính xác nguyên nhân là rất quan trọng trước khi đưa ra phương án sửa chữa, tránh xử lý theo cảm tính gây tốn kém thời gian và chi phí.

Nếu bạn đang tìm kinh nghiệm chọn công ty chống thấm, hãy ưu tiên những đơn vị chống thấm có kinh nghiệm thực tế với các hạng mục kết cấu như tầng hầm, bể nước, hồ bơi hoặc hố thang máy. Đây là những công trình đòi hỏi hiểu biết sâu về mạch ngừng và kỹ thuật chống thấm, thay vì chỉ dựa vào việc sử dụng vật liệu.

Vì Sao Nên Chọn NHADANA?

NHADANA là đơn vị chuyên thi công chống thấm với hơn 20 năm kinh nghiệm, đã xử lý hàng nghìn công trình dân dụng và công nghiệp tại Đà Nẵng cùng các khu vực lân cận.

Chúng tôi luôn ưu tiên khảo sát kỹ hiện trạng, xác định đúng nguyên nhân gây thấm và đề xuất giải pháp phù hợp thay vì áp dụng một phương án cho mọi công trình. Nhờ đó, khách hàng vừa đạt hiệu quả chống thấm lâu dài vừa tối ưu chi phí đầu tư.

Thông tin liên hệ:

NHADANA

  • Hotline: 0913 613 477
  • Email: thauxaynhadn@gmail.com
  • Địa chỉ: Tầng 2, 42 Cồn Dầu 14, Hòa Xuân, Đà Nẵng

Kết Luận

Phương Pháp Xử Lý Mạch Ngừng Thi Công đóng vai trò quan trọng trong việc ngăn ngừa thấm nước tại các vị trí tiếp giáp giữa hai đợt đổ bê tông. Khi được thiết kế và thi công đúng kỹ thuật, kết hợp làm sạch bề mặt, đổ bê tông đúng quy trình, bảo dưỡng đầy đủ và áp dụng các giải pháp hỗ trợ phù hợp, mạch ngừng sẽ không còn là điểm yếu của công trình, góp phần nâng cao tuổi thọ và giảm nguy cơ thấm dột trong tương lai.

Thay vì chờ đến khi công trình xuất hiện thấm dột mới sửa chữa, đầu tư đúng ngay từ giai đoạn thi công luôn là giải pháp hiệu quả và tiết kiệm hơn. Nếu cần tư vấn hoặc khảo sát thực tế, NHADANA sẵn sàng đồng hành để đưa ra phương án chống thấm phù hợp với từng công trình.
