Quy Trình Thi Công Chống Thấm Ngược Đúng Kỹ Thuật

Chống thấm ngược không đơn giản là quét vật liệu lên vị trí đang bị ẩm. Vậy một quy trình chống thấm ngược đúng kỹ thuật cần thực hiện những bước nào? Bài viết hướng dẫn từ khảo sát nguồn thấm, chặn điểm rò, xử lý khe nứt đến thi công vật liệu, bảo dưỡng và kiểm tra chất lượng sau hoàn thiện.

Quy trình chống thấm ngược khác với chống thấm thuận ở chỗ lớp vật liệu phải làm việc trong điều kiện áp lực nước tác động từ phía sau kết cấu. Vì vậy, hiệu quả không chỉ phụ thuộc vào loại vật liệu sử dụng mà còn nằm ở cách xác định nguồn thấm, xử lý điểm rò, chuẩn bị nền và thi công đúng từng lớp.

Một quy trình đúng kỹ thuật cần giải quyết đồng thời các vấn đề như nước đang chảy, khe nứt, cổ ống, mạch ngừng, độ ẩm nền và khả năng bám dính của lớp chống thấm. Bài viết dưới đây sẽ đi cụ thể vào các bước chống thấm ngược và những điểm cần kiểm soát trong từng công đoạn.

Nội dung chuyên sâu: Bài viết này tập trung riêng vào quy trình và kỹ thuật thi công, thuộc cụm nội dung chuyên sâu của Dịch Vụ Chống Thấm Ngược Đà Nẵng. Nếu cần tìm hiểu tổng thể về ứng dụng, hạng mục, phương pháp, vật liệu và dịch vụ thi công tại Đà Nẵng, bạn có thể tham khảo bài chính.

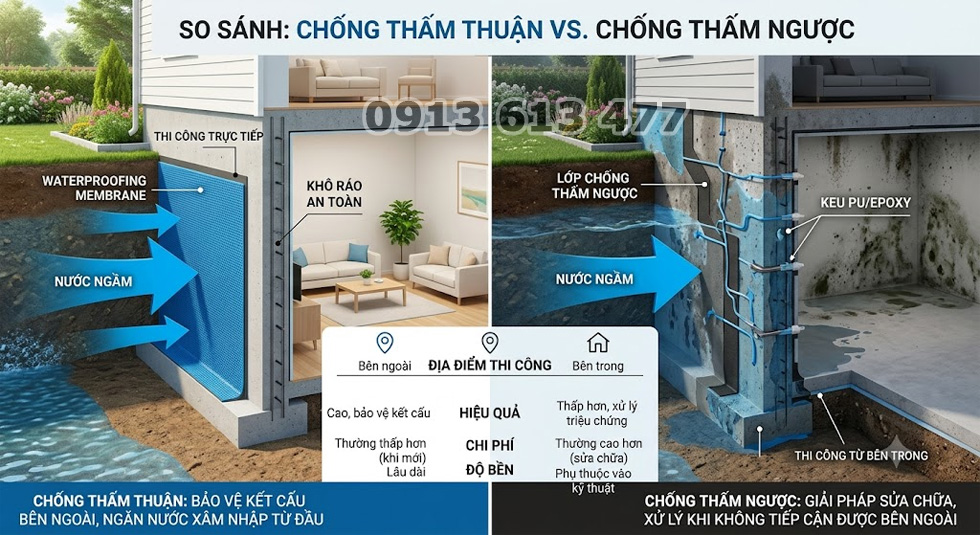

Chống Thấm Ngược Khác Gì Khi Thi Công?

Trong chống thấm thuận, lớp chống thấm thường được bố trí ở phía nước tiếp xúc trước với kết cấu. Ngược lại, chống thấm ngược được thực hiện từ phía đối diện nguồn nước, chẳng hạn xử lý từ mặt trong tầng hầm khi nước ngấm từ đất bên ngoài vào.

Điều này khiến lớp chống thấm phải chịu áp lực nước từ phía sau. Nếu nền yếu, còn bụi, lớp vữa cũ bong rỗng hoặc điểm rò chưa được xử lý, lớp vật liệu mới có nguy cơ mất liên kết.

Vì vậy, chống thấm ngược không đơn giản là quét thêm một lớp vật liệu lên vị trí đang ẩm. Người thi công phải tạo được một hệ chống thấm có khả năng liên kết tốt với kết cấu và xử lý riêng những vị trí nước tập trung.

Đây cũng là điểm quan trọng cần hiểu khi tìm hiểu kiến thức chống thấm chuyên sâu thay vì áp dụng một quy trình giống nhau cho mọi hạng mục.

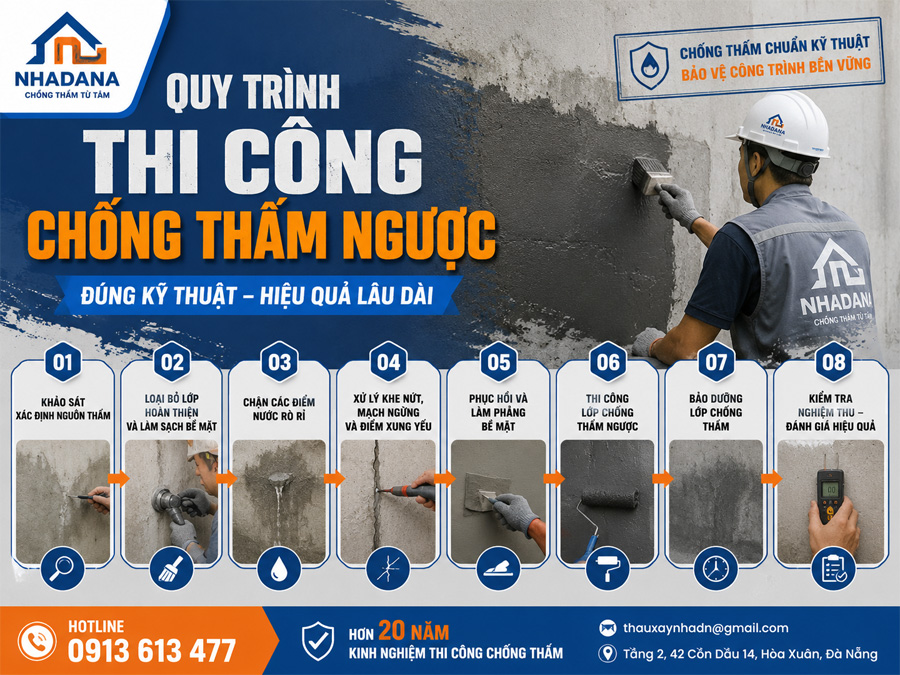

Bước 1: Khảo Sát Và Xác Định Nguồn Nước Thấm

Bước đầu tiên của quy trình chống thấm ngược là khảo sát hiện trạng để xác định nước đang xâm nhập qua đâu và mức độ như thế nào.

Cần kiểm tra:

  • Vết nứt trên bê tông.

  • Mạch ngừng thi công.

  • Khe tiếp giáp giữa sàn và tường.

  • Cổ ống xuyên sàn, xuyên tường.

  • Lỗ ty ren hoặc vị trí bê tông rỗ.

  • Điểm nước rỉ thành giọt hoặc thành dòng.

  • Khu vực chỉ ẩm bề mặt nhưng chưa xuất hiện nước chảy.

  • Phạm vi lan rộng của vết thấm.

Đặc biệt, không nên chỉ nhìn vào vị trí xuất hiện vết ố để kết luận đó chính là nguồn thấm. Nước có thể đi theo khe nứt hoặc mao dẫn trong kết cấu rồi xuất hiện ở một vị trí khác.

Khảo sát càng chính xác thì phương án xử lý càng ít phải sửa lại sau khi hoàn thiện. Đây cũng là một tiêu chí quan trọng khi lựa chọn công ty chống thấm Đà Nẵng uy tín cho các công trình có tình trạng thấm phức tạp.

Bước 2: Loại Bỏ Lớp Hoàn Thiện Và Chuẩn Bị Bề Mặt

Sau khi khoanh vùng khu vực cần xử lý, lớp sơn, bột bả, vữa yếu hoặc vật liệu hoàn thiện phía ngoài phải được loại bỏ để tiếp cận trực tiếp kết cấu.

Bề mặt cần:

  • Đục bỏ phần bê tông, vữa bị bong rỗng.

  • Làm sạch bụi, dầu mỡ và tạp chất.

  • Mở rộng những khe nứt cần xử lý.

  • Làm sạch chân tường và góc giao nhau.

  • Tạo bề mặt đủ chắc để vật liệu chống thấm liên kết.

Đây là bước rất quan trọng. Nếu thi công trực tiếp lên lớp sơn cũ hoặc vữa đã mất liên kết, lớp chống thấm dù tốt vẫn có thể bong cùng lớp nền phía dưới.

Với một số hệ chống thấm gốc xi măng, bề mặt có thể cần được làm ẩm theo yêu cầu kỹ thuật trước khi thi công, nhưng không để đọng nước tự do.

Bước 3: Chặn Các Điểm Nước Đang Rò Rỉ

Nếu công trình đang xuất hiện nước chảy trực tiếp, không nên lập tức phủ chống thấm toàn bộ bề mặt.

Trước tiên cần xử lý các điểm rò chủ động.

Tùy hiện trạng, có thể sử dụng:

  • Vữa đông kết nhanh để chặn điểm rò.

  • Vật liệu chuyên dụng xử lý nước chảy.

  • Bơm keo PU đối với một số khe nứt hoặc đường nước phù hợp.

  • Trám phục hồi các vị trí bê tông rỗ, khuyết tật.

Mục tiêu của bước này là kiểm soát dòng nước trước khi hình thành lớp chống thấm diện rộng.

Đối với khe nứt đang có nước, cần đánh giá đặc điểm khe nứt trước khi lựa chọn phương án bơm hoặc trám. Không phải mọi vết nứt đều có thể xử lý bằng cùng một loại vật liệu.

Bước 4: Xử Lý Khe Nứt, Mạch Ngừng Và Các Điểm Xung Yếu

Sau khi kiểm soát nước rò, cần xử lý riêng các vị trí có nguy cơ thấm cao.

Xử Lý Vết Nứt

Vết nứt cần được kiểm tra về chiều rộng, chiều sâu và tình trạng hoạt động. Tùy trường hợp có thể mở rãnh, vệ sinh rồi trám bằng vật liệu phù hợp hoặc sử dụng phương pháp bơm keo.

Xử Lý Mạch Ngừng

Mạch ngừng bê tông thường là đường nước dễ xâm nhập. Khu vực này cần được làm sạch, xử lý khuyết tật và gia cường trước khi phủ hệ chống thấm.

Xử Lý Góc Tường – Sàn

Các góc vuông thường tạo ứng suất tập trung. Có thể tạo bo góc bằng vữa phù hợp nhằm giảm điểm yếu tại vị trí giao nhau.

Xử Lý Cổ Ống

Khu vực quanh ống xuyên tường hoặc xuyên sàn cần được vệ sinh, loại bỏ phần vật liệu yếu và trám kín khoảng hở trước khi hoàn thiện lớp chống thấm.

Những chi tiết nhỏ này ảnh hưởng trực tiếp đến độ bền của toàn hệ thống, tương tự nhiều hạng mục kỹ thuật khác thường được đề cập trong cẩm nang sửa chữa nhà ở.

Bước 5: Phục Hồi Và Làm Phẳng Bề Mặt Kết Cấu

Sau khi xử lý các điểm xung yếu, bề mặt cần được kiểm tra lại.

Các lỗ rỗ, hốc, vị trí vừa đục mở hoặc phần bê tông bị khuyết cần được sửa chữa bằng vữa tương thích với hệ vật liệu dự kiến sử dụng.

Mục tiêu không phải làm bề mặt đẹp như lớp hoàn thiện mà là tạo một lớp nền:

  • Chắc.

  • Đồng nhất.

  • Không còn phần bong rỗng.

  • Không có lỗ hổng lớn.

  • Đủ điều kiện bám dính.

Bề mặt càng được chuẩn bị đúng thì lớp chống thấm phía sau càng dễ đạt chiều dày và độ liên tục cần thiết.

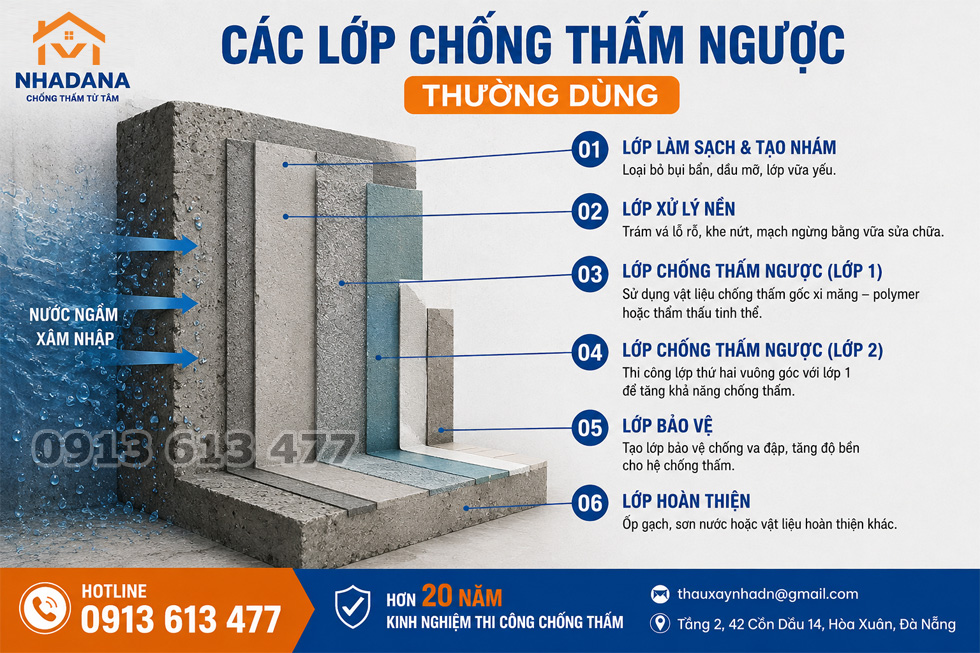

Bước 6: Thi Công Lớp Chống Thấm Ngược

Đây là công đoạn chính của các bước chống thấm ngược.

Tùy kết cấu và điều kiện công trình, có thể lựa chọn hệ vật liệu phù hợp như chống thấm gốc xi măng – polymer, vật liệu thẩm thấu tinh thể hoặc giải pháp chuyên dụng khác.

Khi thi công cần đặc biệt kiểm soát:

Lớp thứ nhất: Phủ đều vật liệu lên toàn bộ phạm vi đã chuẩn bị, chú ý góc chân tường, mạch ngừng và khu vực vừa sửa chữa.

Lớp tiếp theo: Thi công theo đúng thời gian chờ của hệ vật liệu. Với hệ yêu cầu nhiều lớp, hướng thi công giữa các lớp có thể được thay đổi để hạn chế bỏ sót.

Định mức: Không nên pha loãng hoặc kéo vật liệu quá mức chỉ để tăng diện tích thi công.

Chiều dày: Phải đáp ứng yêu cầu của hệ vật liệu và điều kiện áp lực nước thực tế.

Phạm vi: Không chỉ phủ đúng vị trí đang thấy vết thấm nếu nước có khả năng lan theo kết cấu.

Việc lựa chọn vật liệu cũng cần dựa trên điều kiện thực tế chứ không nên áp dụng máy móc theo thói quen hoặc quan niệm phong thủy xây dựng; chống thấm là một bài toán kỹ thuật liên quan trực tiếp đến kết cấu, nguồn nước và đặc tính vật liệu.

Bước 7: Bảo Dưỡng Lớp Chống Thấm

Sau khi thi công, lớp chống thấm cần có đủ thời gian để hình thành khả năng liên kết và phát triển các đặc tính kỹ thuật.

Trong giai đoạn này cần tránh:

  • Va đập lên bề mặt.

  • Khoan, đục làm phá lớp chống thấm.

  • Thi công lớp hoàn thiện quá sớm.

  • Để bề mặt chịu tác động ngoài yêu cầu của hệ vật liệu.

Đối với vật liệu gốc xi măng hoặc hệ cần bảo dưỡng ẩm, việc bảo dưỡng phải tuân theo hướng dẫn của nhà sản xuất.

Không nên coi đây là công đoạn phụ bởi điều kiện sau thi công có thể ảnh hưởng trực tiếp đến chất lượng lớp chống thấm.

Bước 8: Kiểm Tra Khả Năng Chống Thấm Sau Thi Công

Sau thời gian bảo dưỡng phù hợp, cần kiểm tra lại khu vực đã xử lý.

Quan sát các dấu hiệu:

  • Còn điểm nước rỉ hay không.

  • Bề mặt có xuất hiện vùng ẩm mới không.

  • Các vết nứt cũ có tái xuất hiện không.

  • Mạch ngừng và cổ ống có còn thấm không.

  • Lớp chống thấm có bong, phồng hoặc mất liên kết không.

Với khu vực có áp lực nước thực tế, nên theo dõi trong điều kiện nước tác động thay vì chỉ đánh giá ngay khi bề mặt vừa khô.

Nếu phát hiện điểm bất thường, cần xử lý cục bộ và kiểm tra lại trước khi chuyển sang lớp hoàn thiện.

Những Lỗi Cần Tránh Trong Quy Trình Chống Thấm Ngược

Một số sai sót có thể khiến hệ chống thấm mất hiệu quả dù sử dụng vật liệu tốt:

  • Không xác định chính xác đường nước.

  • Chỉ xử lý nơi nhìn thấy vết ẩm.

  • Quét chống thấm trực tiếp lên lớp sơn hoặc vữa yếu.

  • Không chặn điểm nước đang chảy trước khi phủ diện rộng.

  • Bỏ qua mạch ngừng, cổ ống và khe tiếp giáp.

  • Pha vật liệu sai tỷ lệ.

  • Thi công không đủ định mức hoặc chiều dày.

  • Không đảm bảo thời gian giữa các lớp.

  • Hoàn thiện bề mặt quá sớm.

  • Không kiểm tra lại sau thi công.

Vì vậy, một quy trình chống thấm ngược tốt không chỉ là danh sách các bước mà phải có tiêu chí kiểm soát chất lượng ở từng công đoạn.

Khi Nào Không Nên Tự Thi Công Chống Thấm Ngược?

Chủ nhà có thể tự xử lý một số vị trí ẩm nhỏ nếu đã xác định rõ nguyên nhân và không có áp lực nước đáng kể.

Tuy nhiên, nên để đơn vị chuyên môn kiểm tra khi:

  • Nước rò thành dòng.

  • Tầng hầm thấm nhiều vị trí.

  • Vết nứt bê tông kéo dài.

  • Mạch ngừng bị thấm.

  • Kết cấu chịu áp lực nước thường xuyên.

  • Đã chống thấm nhiều lần nhưng vẫn tái phát.

  • Không xác định được nguồn nước.

Đặc biệt với tầng hầm, bể nước, tường ngầm hoặc kết cấu bê tông có áp lực nước lớn, xử lý sai ngay từ đầu có thể khiến việc sửa chữa lần sau phức tạp hơn.

Kết Luận

Quy trình chống thấm ngược đúng kỹ thuật cần được thực hiện theo trình tự: khảo sát nguồn thấm → chuẩn bị bề mặt → chặn nước rò → xử lý khe nứt và điểm xung yếu → phục hồi nền → thi công hệ chống thấm → bảo dưỡng → kiểm tra chất lượng.

Điểm quan trọng nhất là không coi chống thấm ngược đơn thuần là việc phủ vật liệu lên mặt trong của kết cấu. Muốn đạt hiệu quả lâu dài cần xử lý đúng đường nước, tạo nền đủ chắc và kiểm soát kỹ từng lớp vật liệu.

Nếu công trình tại Đà Nẵng đang gặp tình trạng tường, tầng hầm, trần, bể nước hoặc kết cấu bê tông bị thấm từ phía không thể tiếp cận nguồn nước, NHADANA có thể khảo sát hiện trạng và đề xuất phương án chống thấm ngược phù hợp.

NHADANA – Hơn 20 Năm Kinh Nghiệm Thi Công Chống Thấm
Hotline: 0913 613 477
Email: thauxaynhadn@gmail.com
Địa chỉ: Tầng 2, 42 Cồn Dầu 14, Hoà Xuân, Đà Nẵng

Bình luận

BÀI NỔI BẬT

Top
